Elenian säävarman sähköverkon rakennustyömaat etenevät Raahessa

Elenian säävarman sähköverkon rakennustyömaat etenevät Raahessa

2.6.2026

Elenia uudistaa ikääntynyttä ilmajohtoa maakaapeloinnilla suojaan myrskyiltä, ukkosilta ja lumikuormilta yli 65 kilometrin matkalta Raahessa. Projektit parantavat sähkönjakelun toimitusvarmuutta lähes 2300 asiakkaalle. Urakoitsijana työmailla toimii Enerke Oy.

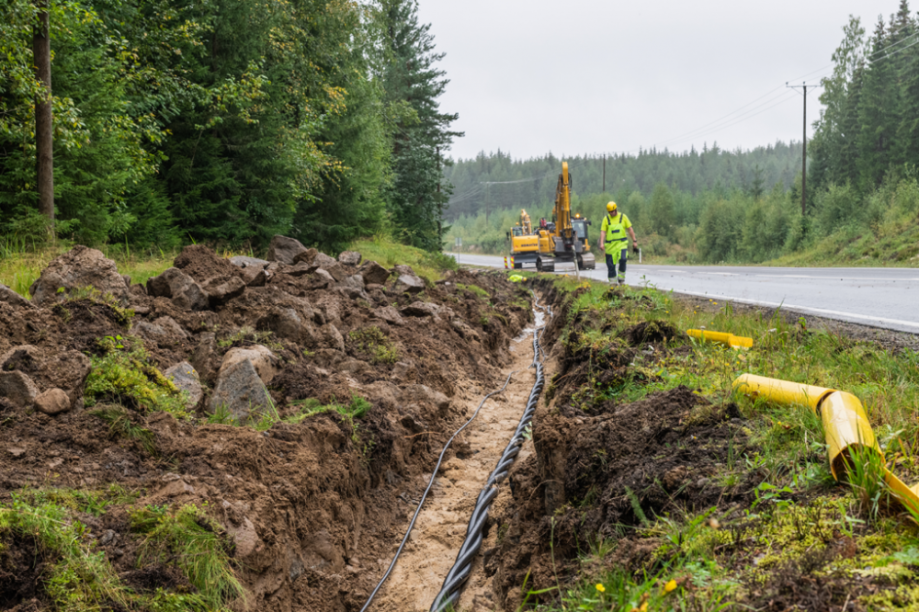

Alpuan ja Haapaveden Karhukankaan välille kaivettavan maakaapelin rakennustyöt käynnistyivät huhtikuussa. Työmaa sijaitsee taajama-alueen ulkopuolella kulkien maantien vieressä. Työt ovat edenneet suunnittelussa aikataulussa. Uusi maakaapelointi seuraa pitkälti Kantatie 88:aa, Lumimetsäntietä sekä Törminperäntietä.

Pattijoella sijaitsevan Kesälän ja Olkijoen työmaa lähtee suunnitellusti liikkeelle heinäkuussa. Kaivutöitä tehdään taajama-alueen reunoilla Jokirannan, Kotirannantien ja Mansikkakarintien ympäristössä.

- Kaapelelointityömaat aiheuttavat liikennejärjestelyjä. Työkoneita näkyy tiellä ja teiden varressa, ja osassa paikkoja on kapenevia tieosuuksia. Toivomme kaikilta malttia liikenteeseen, projektipäällikkö Tuomas Fräntilä sanoo.

Elenia kaivaa projekteissa maan alle uutta keskijänniteverkkoa yhteensä 45 kilometriä ja pienjänniteverkkoa 45 kilometriä. Samassa yhteydessä asennetaan 31 uutta puistomuuntamoa korvaamaan vanhat pylväsmuuntamot.

Alpua – Karhukangas -projektin osalta maanrakennustyöt valmistuvat loppukesään mennessä ja Pattijoella vuoden loppuun mennessä.

- Rakentamisen jäljet viimeistellään rakennustöiden päätyttyä mahdollisuuksien mukaan, mutta osa jälkitöistä saadaan tekoon vasta, kun routa on sulanut keväällä 2027. Vanhan sähköverkon purkutyöt tullaan tekemään talven 2027 aikana, Fräntilä kertoo.

Purkujen aikana alueelta poistetaan noin 1 100 sähköpylvästä vanhojen ilmalinjojen ja pylväsmuuntajien lisäksi.

Elenia peruskorjaa olemassa olevaa ikääntyvää sähköverkkoa ja rakentaa uutta pääsääntöisesti kaapeloimalla. Maakaapelointi parantaa sähkönjakelun toimitusvarmuutta ja tukee yhteiskunnan sähköistymistä. Elenian verkkoalueella maakaapelia on tällä hetkellä 35 000 kilometriä ja maakaapelointiaste on noussut reilussa kymmenessä vuodessa noin 23 prosentista yli 66 prosenttiin.

Elenian suunnitellut ja meneillään olevat työmaat ja raivauskohteet on esitelty Elenia Säävarma -kartalla.

Maakaapelointi vähentää sähkökatkoja, kun sähköjohdot ovat maan alla turvassa myrskyiltä, ukkosilta ja lumikuormilta.
